Gerätehaus Bautagebuch
22. Juli 2011 Nachdem der Trubel der vergangenen Woche vorüber ist beginnt nun allmählich der "Feuerwehr-Alltag" im neuen Gerätehaus. Die Einsatzausrüstung ist eingeräumt, die Fahrzeuge sind einsatzbereit und auch die Kameraden haben ihren persönlichen Platz im neuen Gebäude gefunden. In den kommenden Wochen werden dann noch nach und nach alle übrigen Sachen aus dem alten Gerätehaus umgeräumt. Damit endet auch dieses Bautagebuch. Wir bedanken uns für das Interesse. |
||||
16. Juli 2011 Bei bestem Wetter wurde das neue Gerätehaus der Freiwilligen Feuerwehr Dürrröhrsdorf-Dittersbach eingeweiht. Ein Bericht und weitere Bilder befinden sich in der Rubrik "Veranstaltungen". [...zum Bericht] |
||||
11. Juli 2011 Gleich zu Beginn der Woche vor der Einweihung hat sich, mehr oder weniger spontan, der Umzug der Fahrzeuge sowie der Einsatzausrüstung ergeben. Somit ist die Dürrröhrsdorf-Dittersbacher Wehr ab dem heutigen Tag im neuen Gerätehaus einsatzbereit. |
||||
09. Juli 2011 Nur noch eine Woche bleibt bis zur Einweihung des neuen Domizils der Freiwilligen Feuerwehr Dürrröhrsdorf-Dittersbach. Im Außenbereich sind die Arbeiten schon so gut wie abgeschlossen. Es fehlen lediglich noch Teile der Bepflanzung. Im Inneren hingegen wird in der kommenden Woche weiter fleißig eingerichtet und umgezogen, damit alles gegen Ende der Woche fertig ist. Die Kameraden werden sich dazu jeden Abend treffen. |
||||
01. Juli 2011 Ab dieser Woche ist nun der Weg frei zum neuen Gerätehaus - die Zufahrt und die Fläche vor der Fahrzeughalle wurden asphaltiert. Auch die geschotterte Umfahrung ist fertiggestellt. Im Inneren wird indessen weiter fleißig eingerichtet und aufgebaut. So wurden am gestrigen Freitag Schränke aus dem alten Gerätehaus aufgebaut und weitere Teile der Einrichtung umgezogen und im Mannschaftsraum wurde die Garderobe für die Einsatzuniform montiert. |
||||

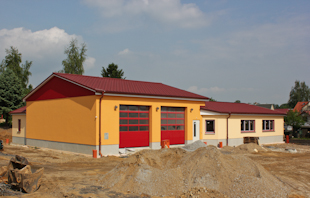

18. Juni 2011 Die Arbeiten am neuen Domizil der Feuerwehr gehen nun langsam dem Ende zu. In der zurückliegenden Woche wurden weiter die Bordsteine für die Umfahrung und die Zufahrt gesetzt. Gegen Ende des Monats wird dann die verbleibende Fläche asphaltiert. |
||||
10. Juni 2011 "Vorsicht, frisch gewischt" hieß es am vergangenen Freitag im neuen Gerätehaus. Da der Innenausbau soweit fertig ist, konnten alle Räume einer gründlichen Reinigung unterzogen werden. Nebenbei wurden auch schon die ersten Kleiderständer im Mannschaftsraum montiert. Um das Gebäude herum wurden weiter Bordsteine gesetzt und ein großer Teil vom Parkplatz gepflastert. |
||||

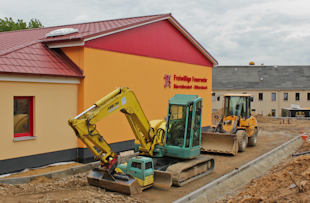

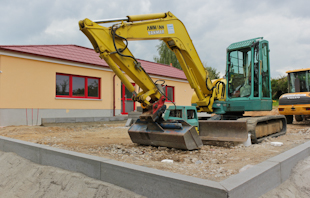

28. Mai 2011 Rings um das Gerätehaus nimmt die Außenanlage immer mehr Gestalt an. Neben der Umfahrung, welche auch erstmals mit dem Löschfahrzeug getestet wurde, wurden die Borde für den Platz vor der Fahrzeughalle sowie der Parkplätze gesetzt. Im Innenbereich wurden vom Möbelhersteller die Schränke für die Kleiderkammer und weitere Räume aufgebaut. |
||||
21. Mai 2011 Nachdem der Innenausbau zum Großteil abgeschlossen ist - es sind nur noch kleinere Arbeiten nötig - wird nun an der Außenanlage gearbeitet. In der zurückliegenden Woche wurde dabei vor allem der Feinputz und damit die Farbe am Gerätehaus aufgetragen. Auch wurden weiterhin Erdarbeiten an der Umfahrung des Gebäudes durchgeführt. Diese Arbeiten werden in der kommenden Woche fortgesetzt. |
||||

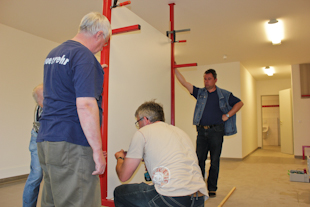

14. Mai 2011 In den vergangenen Tagen wurde der Fussboden im Versammlungsraum und im Zimmer des Wehrleiters fertig verlegt sowie diverse Restarbeiten durchgeführt. Am Freitag konnten dann die Kameraden mit dem Reinigen und Einräumen des Versammlungsraumes sowie der Bäder beginnen. Nächste Woche wird dann vor allem im Außenbereich gearbeitet. Es werden weiterhin Erdarbeiten vor dem Gerätehaus durchgeführt sowie der Strukturputz aufgetragen. |
||||
07. Mai 2011 Die Fertigstellung des neuen Gerätehauses nähert sich mit großen Schritten. In dieser Woche wurde die neue Küche fertig aufgebaut und auch der Sanitärbereich wurde komplettiert. Weiterhin wurden auch schon die neuen Möbel angeliefert. In der kommenden Woche wird dann der Fussboden im Versammlungsraum und im Wehrleiterzimmer verlegt. Auf dem Gebäude wird die Blitzschutzanlage montiert und weiter an der Außenanlage gearbeitet. |
||||
29. April 2011 Der Bau des neuen Gerätehauses ist mittlerweile soweit fortgeschritten, dass bald mit der Inneneinrichtung begonnen werden kann. Entsprechende Vorbereitungen dazu laufen bereits. Auch im Sanitärbereich wurden bereits die Waschbecken, Pissoirs und Toiletten angebracht. Die erste Schicht des Putzes an der Fassade wurde ebenfalls fertig aufgetragen. Die folgenden Arbeiten werden sich dann weiter auf den Außenbereich konzentrieren, wo neben dem Strukturputz auch an der Befestigung des Geländes vor dem Gerätehaus gebaut wird. |
||||
23. April 2011 In dieser Woche war es zum ersten Mal soweit: Unser Löschfahrzeug durfte in die Fahrzeughalle des neuen Gerätehauses einfahren. Grund dafür war der Einbau der neuen Absauganlage, welche natürlich entsprechend den Fahrzeugen angepasst werden musste.An der Fassade wurde derweil weiter der Putz aufgetragen. In den kommenden Tagen werden diese Arbeiten fortgeführt. Weiterhin wird der Fliesenleger abschließende Arbeiten durchführen. |
||||
18. April 2011 In der zurückliegenden Woche wurde die Fassadendämmung an der Front- und der Sportplatzseite des Gebäudes angebracht. Weiterhin wurden im Innenbereich die Feuerschutztüren zur Fahrzeughalle hin eingebaut und es wurde weiter an der Verkabelung gearbeitet. In dieser Woche wird neben dem Aufbringen des Außenputzes auch die Absauganlage in der Fahrzeughalle installiert. |
||||
09. April 2011 "Betreten verboten" gilt derzeit für die Fahrzeughalle. Grund dafür sind die in dieser Woche frisch verlegten Fliesen. Aber auch die Fliesenspiegel an der Wand der Fahrzeughalle und in der Küche sind bereits fertig angebracht. Im Außenbereich wurden die Medien soweit fertig in der Erde verlegt und es wurde das Gerätehaus ans Stromnetz angeschlossen. Derweil wurden auch schon die ersten Lampen und Kabelkanäle vom Elektriker installiert. In den kommenden Tagen werden dann die Arbeiten an der Fassade des Gebäudes beginnen. Das entsprechende Baumaterial dazu wurde bereits angeliefert. |
||||
27. März 2011 Die Bauarbeiten im Gerätehaus gingen auch in dieser Woche wieder sehr gut voran. In der Fahrzeughalle sowie in zahlreichen anderen Räumen wurden die Wände bereits weiß gestrichen. Die Fliesenleger haben in der Küche, den Mannschaftsräumen und den angrenzenden Räumen die Bodenfliesen fertig gelegt und haben schon mit dem Fliesen im Heizungsraum begonnen. Vom Heizungsraum aus wurden auch schon die Rohre sowie die Heizlüfter für die Fahrzeughalle installiert. Es wurde ebenso begonnen den Fliesenspiegel für die Schlauchtrocknung anzubringen. Derweil wurden auch im Außenbereich weiter die Medien in der Erde verlegt. Neben allen Arbeiten am Gerätehaus trafen sich die Verantwortlichen in dieser Woche erstmals zur Planung der Einweihungsfeier, welche am 16.07.2011 statt finden soll. |
||||

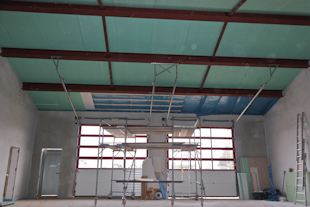

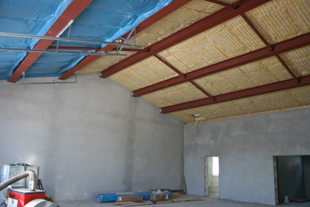

20. März 2011 Die Fliesenleger haben in dieser Woche weiter die Böden im Mannschaftsraum, der Küche und dem Gang gefliest. Diese Arbeiten werden in der kommenden Woche fortgesetzt. In der Fahrzeughalle wurde die Decke komplett eingezogen und im Außenbereich haben nun wieder die Erdbauarbeiten begonnen. Es wurden in einem ersten Abschnitt die Medien in der Erde verlegt. |
||||

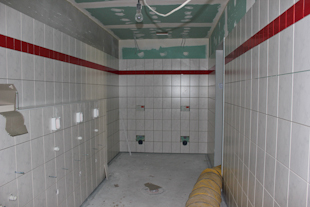

12. März 2011 In der vergangenen Woche wurde der komplette Sanitärbereich fertig gefliest. Auch die Bodenfliesen wurden in diesem Bereich schon fertig gelegt und es wurde anschließend begonnen den Mannschaftsraum zu fliesen. Weiterhin wurde in der Fahrzeughalle mit der Verkleidung der Decke begonnen und eine Behelfszufahrt zum Gerätehaus angelegt. Es wurden ebenfalls alle Trockenbauwände für die weitere Bearbeitung abgeschliffen. |
||||

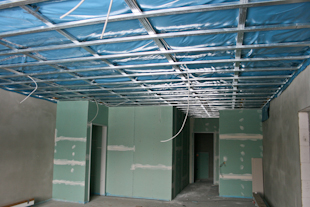

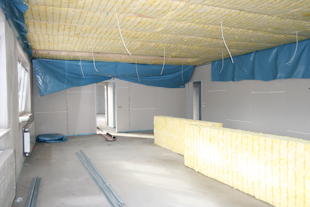

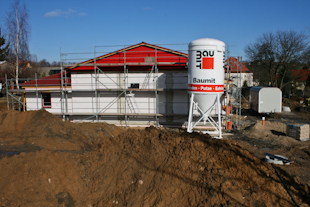

05. März 2011 In den vergangenen 14 Tagen wurden in allen Räumen Trockenbauplatten an den Decken angebracht. Damit sind die Trockenbauarbeiten außerhalb der Fahrzeughalle am Gerätehaus abgeschlossen. Der Sanitärbereich wurde bereits zu großen Teilen gefliest. Diese Arbeiten werden in der kommenden Woche fortgeführt. Anschließend werden die Maler ihre Arbeit aufnehmen. Sobald es das Wetter zulässt werden dann die Erdbauarbeiten zum Verlegen der Medien beginnen. |
||||
19. Februar 2011 Nach dem die Arbeiten in der vergangenen Wochen eher schleppend liefen ging es in dieser Woche wieder gut voran. Die Trockenbauarbeiten im Sanitärbereich wurden fertiggestellt, ebenso wie die Unterkonstruktionen für den Deckenbereich. Dementsprechend wurde nach dem Dämmen auch die Folie der Dampfsperre dicht geklebt. In den nächsten Tagen werden dann die Trockenbauplatten an der Decke angebracht und die Fliesenleger können ihre Arbeit im Sanitärbereich aufnehmen. |
||||

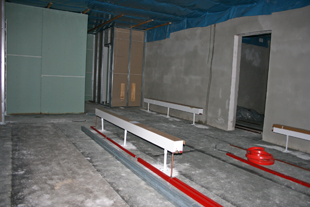

12. Februar 2011 In den vergangenen Wochen wurden winterbedingt weniger Arbeiten durchgeführt. Das Gebäude wurde soweit fertig gedämmt und mit den Trockenbauarbeiten an den Decken wurde begonnen. Weiterhin sind die restlichen Trockenbauwände im Sanitärbereich fertiggestellt und am Giebel wurde eine Verkleidung angebracht. |
||||
22. Januar 2011 Auch im neuen Jahr wird weiter fleißig an der Fertigstellung des neuen Gerätehauses gearbeitet. Wie angekündigt wurde Anfang Januar der Beton auf den Fussboden aufgebracht, sodass die verlegten Heizungsrohre nun darunter verschwunden sind. Es wurden außerdem fast alle Räume gedämmt und die Vorbereitungen zum Anbringen der Decken getroffen. Auch die Arbeiten an der Elektrik wurden entsprechend dafür vorbereitet. |
||||
30. Dezember 2010 Gegen Ende des Jahres liegen die Arbeiten am Gerätehaus gut im Zeitplan. Das Verlegen der Heizungsrohre und das Anbringen der Heizkörper ist soweit abgeschlossen. Der Estrich wird dann in der ersten Januar-Woche aufgebracht. Weiterhin wurde auch die Fahrzeughalle gedämmt und am Trockenbau gearbeitet. Weitere Bilder zum aktuellen Stand in der Galerie: [...weitere Bilder] |
||||
12. Dezember 2010 In den vergangenen zwei Wochen wurde der Innenputz fertig gestellt. Es wurden ebenfalls bereits die meisten Trockenbauwände errichtet. Um das Gebäude vor den winterlichen Temperaturen zu schützen wurden neben einer provisorischen Heizung auch die Decke gedämmt und weite Teile der Heizungsrohre und Heizkörper angebracht. Das Foto zeigt den Mannschaftsraum mit Trockenbauwänden und Heizkörpern. |
||||

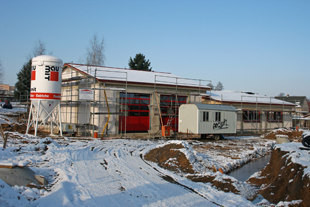

28. November 2010 Seid dieser Woche besitzt das neue Gerätehaus bereits die beiden Rolltore für die Fahrzeughalle. Auch alle weiteren Türen wurden eingebaut. Es wurde ebenfalls weiter am Innenputz gearbeitet. |
||||
21. November 2010 Zu Beginn der Woche wurde der restliche Teil vom Dach fertig gedeckt. Des Weiteren wurde mit dem Putz begonnen. Dabei wurde bereits das Innere der Fahrzeughalle geputzt und der Versammlungsraum für diesen Arbeitsschritt vorbereitet. Auch am Entwässerungssystem wurde weiter gearbeitet. |
||||

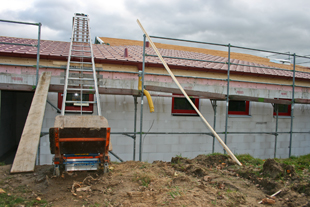

13. November 2010 In dieser Woche ging es wieder sichtbar voran. Große Teile des Daches wurden eingedeckt sowie Regenrinnen und Unterkonstruktionen angebracht. Weiterhin wurden bereits alle Fenster am Gebäude eingebaut. Auch im Außenbereich wurden die Erdarbeiten für die Entwässerung fortgesetzt. |
||||
05. November 2010 Ein weiterer wichtiger Schritt auf dem Weg zum neuen Gerätehaus ist getan - das Richtfest. Ein Bericht und weitere Bilder befinden sich in der Rubrik "Veranstaltungen". [...zum Bericht] |
||||

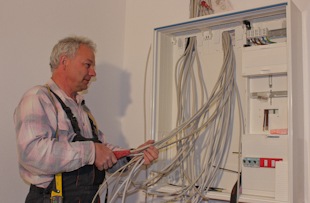

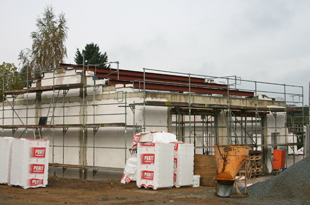

30. Oktober 2010 Alle größeren Teile der Dachkonstruktion wurden in dieser Woche montiert. Damit ist auch der Einsatz des Baukranes vorbei, welcher wieder abgebaut wurde. Zeitgleich begannen auch die Arbeiten des Elektrikers. Der Schaltschrank sowie einige Meter Kabel wurden bereits verlegt. Ebenfalls wurde im Außenbereich die Regenwasserzisterne in den Boden eingelassen. Das Foto zeigt den Blick in den künftigen Schulungsraum. |
||||

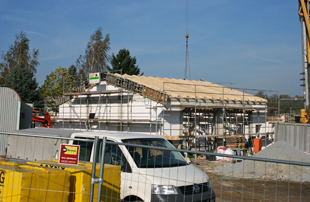

23. Oktober 2010 In knapp zwei Wochen findet das Richtfest des neuen Gerätehauses statt. Dementsprechend schnell wird auch gearbeitet, um pünktlich mit dem Dachstuhl fertig zu sein. Auf der Fahrzeughalle wurden bereits die Dachsparren montiert. Auch die Außenwände haben nun die volle Höhe erreicht. |
||||

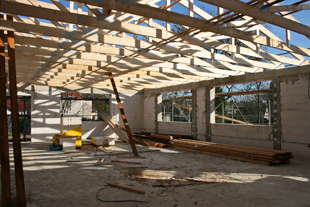

16. Oktober 2010 Die künftige Fahrzeughalle nimmt immer mehr Gestalt an. In dieser Woche wurden die ersten fünf Träger für das Dach eingebaut. |
||||
09. Oktober 2010 Die Mauern rund um die Fahrzeughalle haben bereits fast die volle Höhe erreicht. Auch in die Außenwände wurden schon teilweise Stürze für Türen und Fenster eingebaut. Termin für das Richtfest ist Anfang November. |
||||

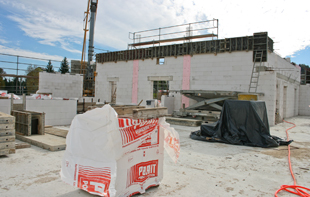

28. September 2010 Die Maurerarbeiten gehen weiter voran. Es wurde nun mit einem Großteil der Innenwände begonnen und es lässt sich bereits deutlich der Grundriss der künftigen Räume erkennen. |
||||
22. September 2010 Nachdem das Fundament fertiggestellt wurde kann nun mit dem Rohbau begonnen werden. Die ersten Mauern, hauptsächlich die Außenmauern, wurden bereits begonnen und es lässt sich nun immer besser die Größe des Gebäudes erkennen. |
||||

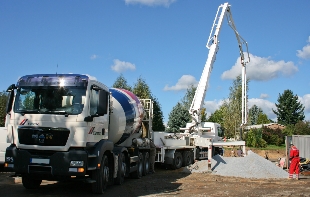

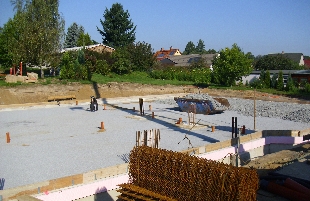

16. September 2010 - Fertigstellung des Fundaments In den vergangenen Tagen wurde die Bodenplatte fertiggestellt. Weiterhin wurden Entwässerungsleitungen verlegt und die Dämmung eingebaut. In der kommenden Woche kann dann mit dem Rohbau begonnen werden. |
||||

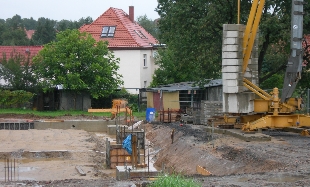

12. September 2010 Die Arbeiten am Fundament gehen gut voran. In der kommenden Woche sollen diese Arbeiten abgeschlossen werden. |
||||
01. September 2010 - Grundsteinlegung Mit einer Feierstunde wurde heute der offizielle Grundstein für das neue Gerätehaus der Feuerwehr gelegt. Ein Bericht und weitere Bilder befinden sich in der Rubrik "Veranstaltungen". [...zum Bericht] |
||||
30. August 2010 Der Bagger für die Erdarbeiten wurde wieder abtransportiert. Es wurden bereits die ersten Teile des Fundaments gegossen. In zwei Tagen wird der Grundstein gelegt. |
||||

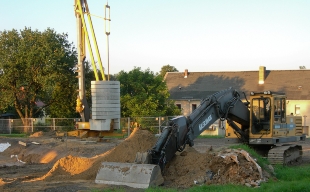

20. August 2010 Nachdem der Großteil der Erdarbeiten durchgeführt ist wurde nun ein Baukran auf der Baustelle aufgestellt. |
||||

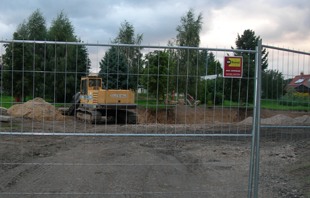

18. August 2010 Nach rund einer Woche ist die Baugrube bereits zu großen Teilen ausgehoben. Außerdem wurde die Baustelle nun eingezäunt. |
||||

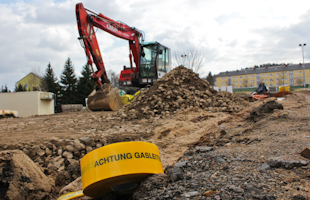

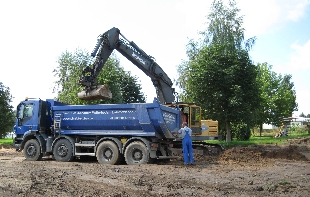

10. August 2010 Der erste Bagger beginnt mit dem Aushub der Baugrube für das Fundament. Zunächst wird die künftige Zufahrt zum Gerätehaus mit Splitt befestigt und es erfolgen erste Erdarbeiten. Die Grundsteinlegung soll am 01.09.2010 stattfinden. |
||||
02. August 2010 Erstes Treffen und Absprache aller am ersten Bauabschnitt beteiligten Gewerke. Die Baustelle wird vermessen und Bau-Strom wird gelegt. |
